Anleggsperiode: mars - august 2025
Hva skal gjøres?
Vi skal skifte ut kommunale vann- og avløpsledninger i Kongens gate. Vannledningen som ligger der nå, er fra 1890, og fellesledningen for overvann (regnvann) og spillvann (kloakk) er fra 1930.
Vi skal legge ny vannledning og nåværende fellesledning blir erstattet med to ledninger som separerer over- og spillvann. Nye kummer og sluk skal også monteres.
Mens gravearbeidet pågår, vil det være arkeologer fra NIKU til stede som overvåker gravearbeidet. Vi forventer at det blir arkeologisk utgraving i noen områder .
Vann- og avløpsarbeidet blir utført av Skien kommunes anleggslag. Kongens gate blir stengt for trafikk mens gravearbeidet pågår. Myke trafikanter vil kunne passere, men må forvente forsinkelser og perioder med full stengning. Adkomst til alle eiendommer, butikker og varelevering skal opprettholdes under hele anleggsperioden.
Fremdrift

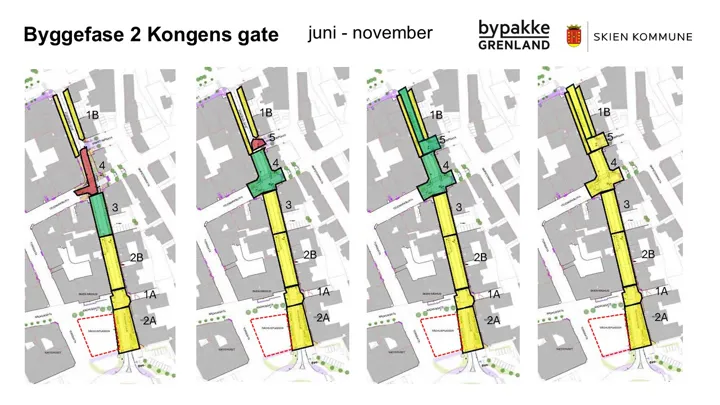

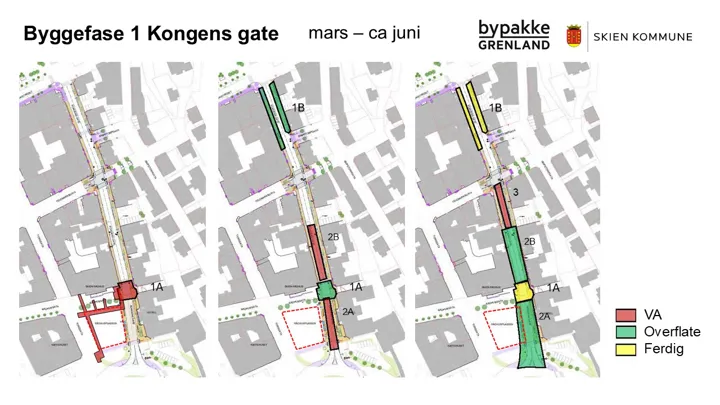

Arbeidet blir utført i flere faser, og er forventet ferdigstilt i august 2025. Endringer i fremdriftsplan kan forekomme dersom det gjøres større arkeologiske funn.


Skal ruste opp Kongens gate over og under bakken
Vann- og avløpsprosjektet samkjøres med opprusting av Kongens gate over bakken. Når det er ferdig vil Kongens gate ha toveis busstrafikk, fortau på begge sider, ny belysning og trær i gata. Opprustningen over bakken er finansiert av Bypakke Grenland.
Kontaktpersoner
Daniel Dahle, anleggsleder
e-post: daniel.dahle@skien.kommune.no
telefon: 45 43 76 24
Bjørnar Sørensen, formann anleggslag
e-post: bjornar.sorensen@skien.kommune.no
telefon: 91 17 48 35
