Anleggsperiode: mars – desember 2025
Betaljonvegen stengt
Prosjektet nærmer seg kryssing av Bataljonvegen og dette fører til endret trafikkmønsteret mens arbeidet pågår Bataljonvegen. Endringene blir skiltet. Vi antar at dette gjelder for tidsperioden 1. - 17. oktober. Beboere og næringsdrivende i området er informert om dette.

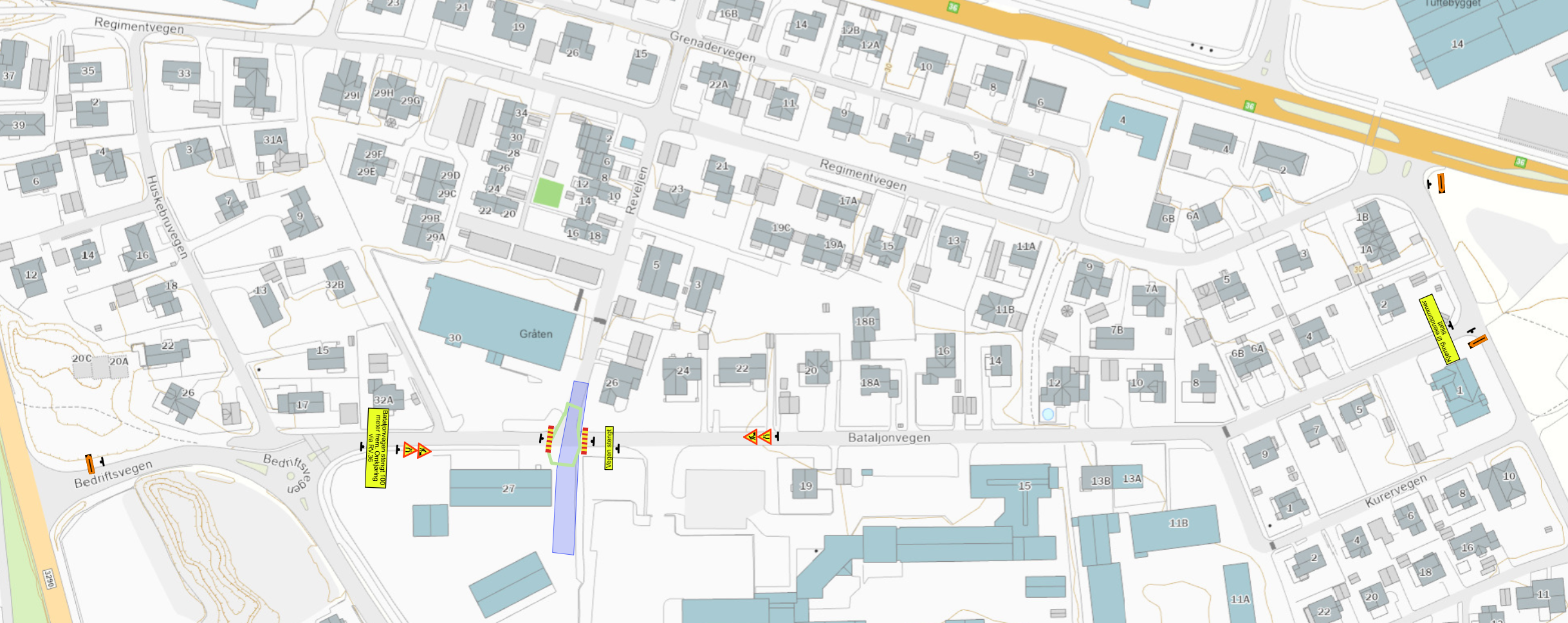

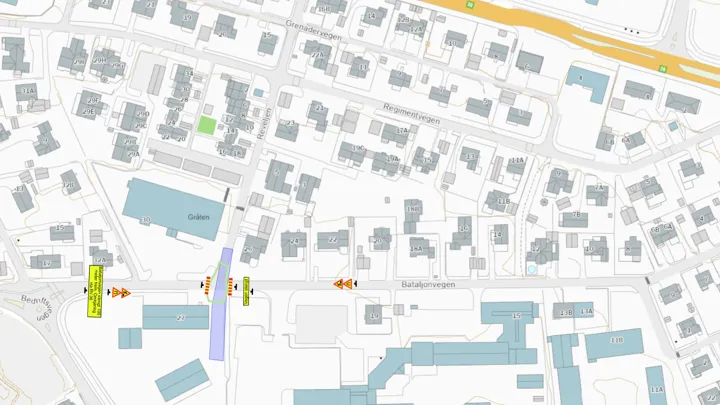

Midlertidig trafikkmønster er vist i kartet nedenfor. Vi ber alle trafikanter følge skiltingen og vise hensyn.

Hva skal gjøres?
Vi skal skifte ut det kommunale ledningsanlegget for vann og avløp og tilhørende kumsystem i Kompanivegen, Reveljen, Grenadervegen og Regimentvegen. Det vil også være noe arbeid i Nomevegen.
Dagens fellesledning for avløp og overvann, blir erstattet med to separate ledninger. Samtidig som hovedledningene skiftes ut, skal privateide stikkledninger fra kommunens hovedledninger fornyes og legges utenfor veibanen.


Framdrift
Arbeidet utføres i flere faser.
Berørte parter blir informert om fremdriften etter behov. Arbeidet - inkludert vei- og asfaltarbeid - er forventet å være ferdig i november 2025. Vi tar forbehold om at uforutsette forhold kan føre til forsinkelser.

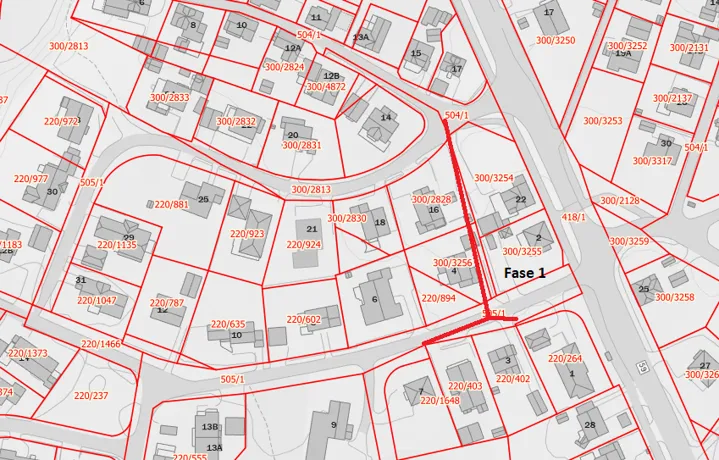

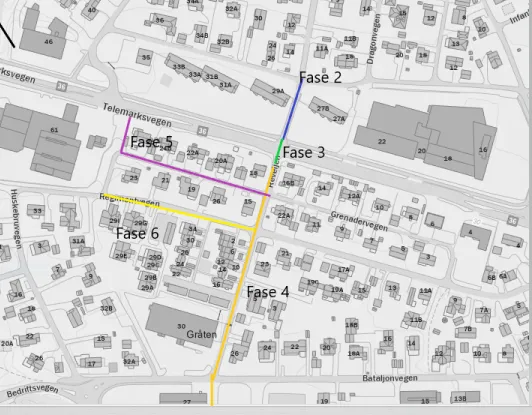

- Fase 1 (rød) – fra Nomevegen til Mindevegen – fornyer en fellesledning for avløp. Arbeidene starter i uke 41 og blir ferdigstilt i uke 45.
- Fase 2 (blå) – veikrysset Kompanivegen og Klostervegen mot Telemarsksvegen. Ble ferdigstilt i juli.
- Fase 3 (grønn) – kryssing av Telemarskvegen (riksvei 36) blir utført med styrt boring under veien. Ble ferdigstilt i juni.
- Fase 4 (orange) – Reveljen - arbeid pågår i krysset Bataljonvegen/Reveljen. Forventet å asfaltere i midten av oktober.
- Fase 5 (lilla) – Grenadervegen - arbeidet pågår og er forventet å være ferdig og asfaltert i løpet av november.
- Fase 6 (gul) – Regimentvegen - forventet oppstart i midten av oktober og ferdig og asfaltert i løpet av november.
- Fase 7 (svart) – overvannsledning fra gang og sykkelvei ved riksvei 36 til Mindebekken. Arbeidet inkludert asfaltering blir utført som siste fase i prosjektet. Gravearbeidet kan føre til omkjøring, ved kryssing av Telemarksvegen (riksvei 36).
Vi ber bilister ta hensyn til og respektere skiltingen i forbindelse med anleggsarbeidet, og være litt ekstra på vakt når de ferdes i området med mange myke trafikanter og anleggsmaskiner.
Tveter og Lund AS er utførende entreprenør for anleggsarbeidet.
Kontaktpersoner
Prosjektleder Skien kommune
Jon G. Klonteig – telefon 94 88 60 57
e-post: jon.klonteig@skien.kommune.no
Byggeleder Skien kommune
Tor Arne Stølan – telefon 91 63 48 77
e-post: torarne.stolan@skien.kommune.no
Anleggsleder– Tveter & Lund AS
Lars E. Wickstrøm – telefon 91 91 67 77
e-post: lars@tveter.no
